首頁新聞中心項目新聞金石二路道路工程2017年5月份進度簡報
金石二路道路工程2017年5月份進度簡報

截止至2017年5月23日,我司BT項目金石二路道路工程進度如下:
一、立交橋 – 非跨京九鐵路部分:
1、C匝道人行道鋪裝完成90%;
2、立交高壓配電完成。
二、立交橋 -- 跨京九鐵路部分:
1、防電棚整體保護完成;5月10日左幅防電棚驗收通過,5月19日卸荷完成;5月23日完成右幅預(yù)壓加荷載,待鐵路部門驗收;

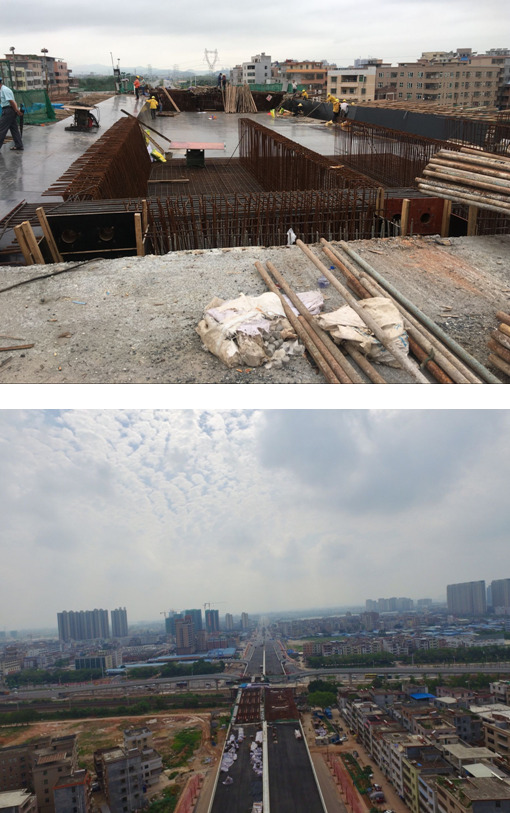

2、左幅箱梁滿堂紅支架完成,模板完成,鋼筋完成80%;
3、右幅箱梁滿堂紅支架完成70%。
三、惠州大道改造:
1、E、F輔道惠州大道路口人行道完成鋪裝;
2、交通設(shè)施、路燈基礎(chǔ)施工完成。
四、綠化:
1、惠州大道綠化喬木種植完成;
2、立交范圍已完成種植部分的日常養(yǎng)護。
